Die Bedarfsmengen können entweder über eine Schnittstelle importiert oder manuell erfasst werden.
Bei der Bedarfsmengen Verteilung geht es darum, die Fertigstellung des Auftrags anhand der Kapazitäten mit entsprechendem Vorlauf einzuplanen. D.h. die importierten Mengen auf mehrere Tage zu verteilen, Bsp: am 10.11.2017 müssen 10000 Teile fertig sein.

PHR - Planung - Bedarfsmengen Verteilung

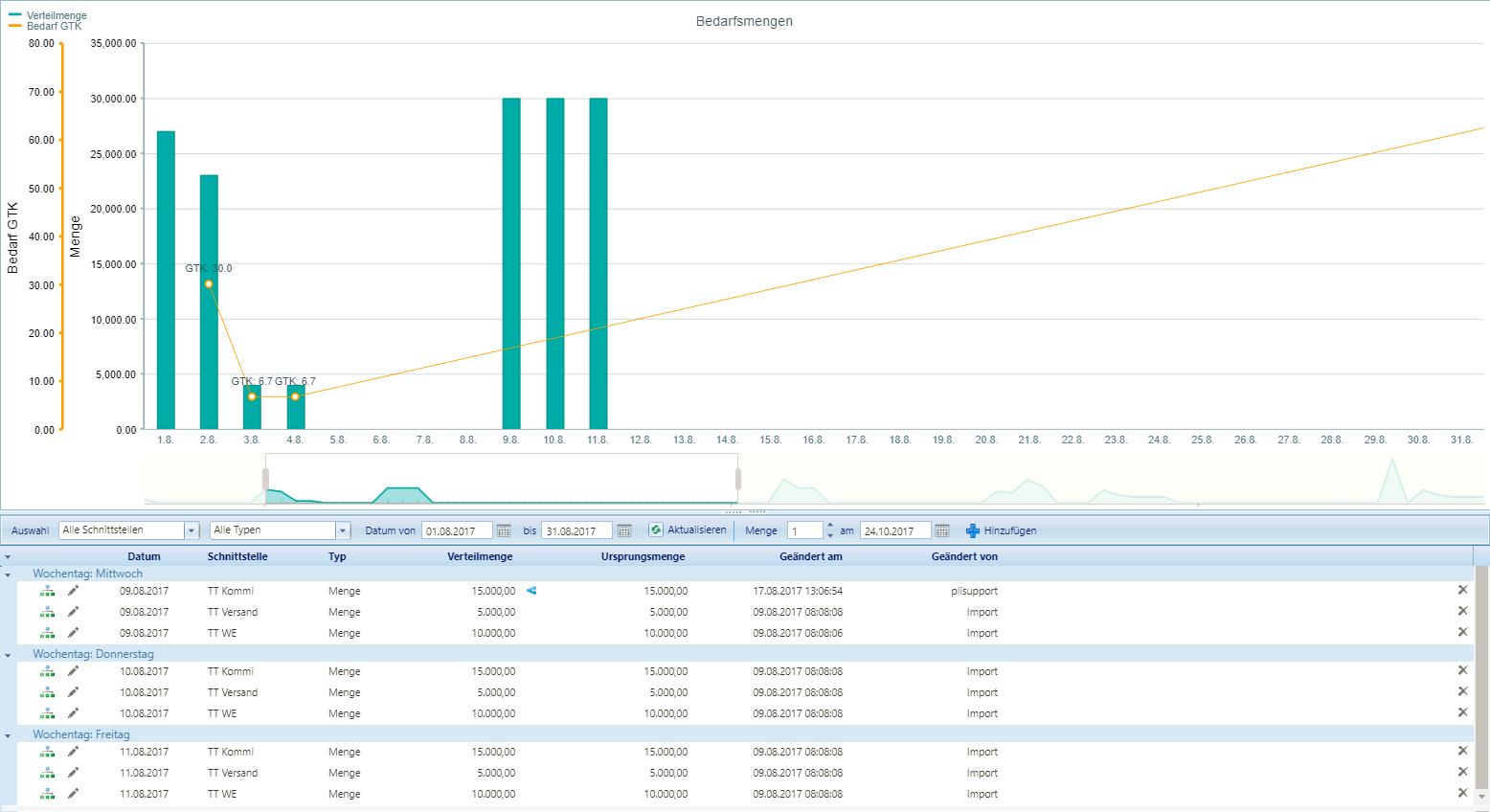

Die Verteilung wird graphisch dargestellt, getrennt nach Menge und GTK. Mit den Schiebereglern in der unteren Grafik, kann der Zeitraum festgelegt werden, der in der oberen Grafik detailliert dargestellt werden soll.
Ob eine Verteilung vorliegt, wird durch die blaue Markierung in der Übersicht angezeigt. Innerhalb des Bearbeitungsdialogs wird über die Ampelanzeige angegeben, ob eine Verteilung auf mehrere Tage vorliegt.
Um eine Verteilung vorzunehmen klicken Sie auf den Button
in der Übersicht, der folgende Dialog öffnet sich.

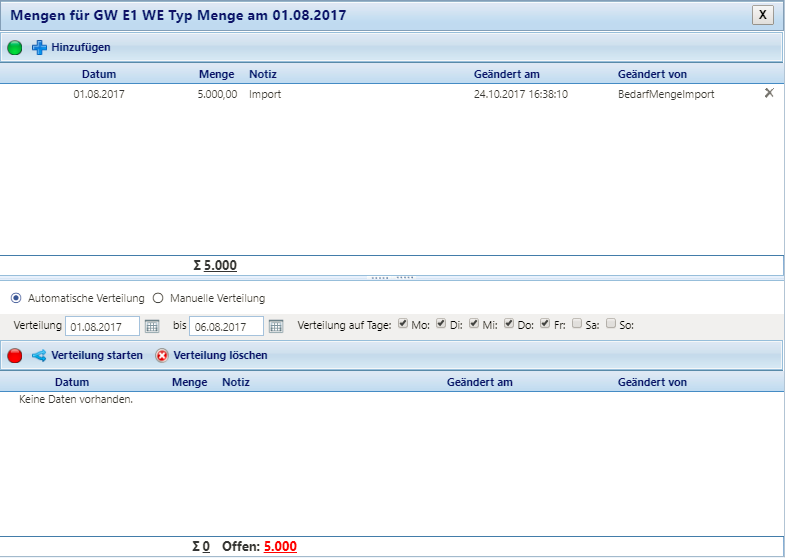

PHR - Planung - Bedarfsmengen Verteilung - Verteilung
Geben Sie nun die Zeitspanne und die Wochentage an, auf die die Menge verteilt werden soll und klicken Sie auf den Button
. Die automatische Verteilung splittet die Mengen nun nach den angegebenen Kriterien. Bestehende Verteilungen können über den Button
gelöscht werden.
Eine manuelle Verteilung ist ebenso möglich.
Auch die importierten Werte können manuell nachbearbeitet werden, um z.B. die Mengen zu erhöhen oder zu senken. Wird im Anschluss an diese manuelle Bearbeitung ein erneuter Upload durchgeführt, gelten die importierten Werte und die zuvor getätigten Änderungen werden überschrieben.
Für die Berechnung der Verteilung werden die Berechnungsformeln aus den Grundlagen herangezogen. Es werden z.B. die benötigten GTK pro Tag und der vorliegenden Menge, ermittelt.
Eine manuelle Anpassung der Verteilung der Fertigung auf mehrere Tage mit entsprechendem Vorlauf ist dabei möglich, dann greifen die Berechnungsformeln und die neu errechneten Werte werden in der Bedarfsanpassung ausgegeben.
Bei Klick auf das Symbol
wird in einem Dialog angezeigt, auf welche Arbeitsplätze, Menge und Typ durch die Berechnungsformeln Auswirkung hat, d.h. der erforderlich Personalbedarf wird angezeigt.

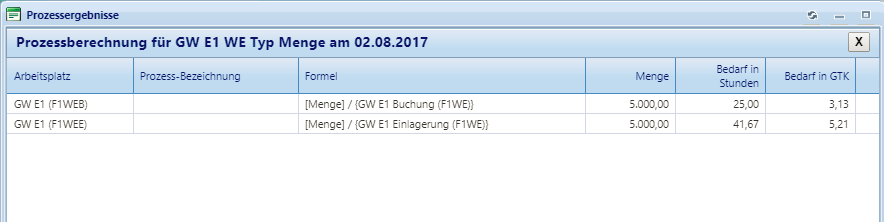

PHR - Planung - Bedarfsmengen Verteilung - Prozessergebnisse
Der Personalbedarf wird außerdem in den Planungsdialogen übernommen und zur Anzeige gebracht, so dass innerhalb der Einsatzplanung darauf reagiert und entweder weiteres Personal eingeplant oder ggf. die Mengen anders verteilt werden.
